Palermo - Catania - Messina (AV/AC)

INDICATORI DI OPERA

Velocità massima
250 km/h
Km totali
223

COMMISSARIO

Filippo Palazzo

TIPOLOGIA CANTIERE

Infrastrutture ferroviarie

DESCRIZIONE

1) Nuovo collegamento Palermo – Catania 1^ e 2^ macrofase Catenanuova – Fiumetorto (CVI: 6.017 M€ e Finanziati: 5.609 M€)
2) Linea Messina – Catania: Raddoppio Giampilieri – Fiumefreddo (CVI: 2.300 M€ e Finanziati : 2.300 M€)
3) Sistemazione Nodo di Catania (CVI 998 M€ e Finanziati 347M€).

DIRETTA DAL CANTIERE

FONTE DI FINANZIAMENTO

MEF MIMS FSC UE PNRR

Valore Investimento
11.181.770.000,00 €
Risorse Stanziate
8.255.000.000,00 €
Obbligo giuridicamente vincolante
8.929.446.299,01 €
Pagato
1.647.562.852,05 €

DOCUMENTI

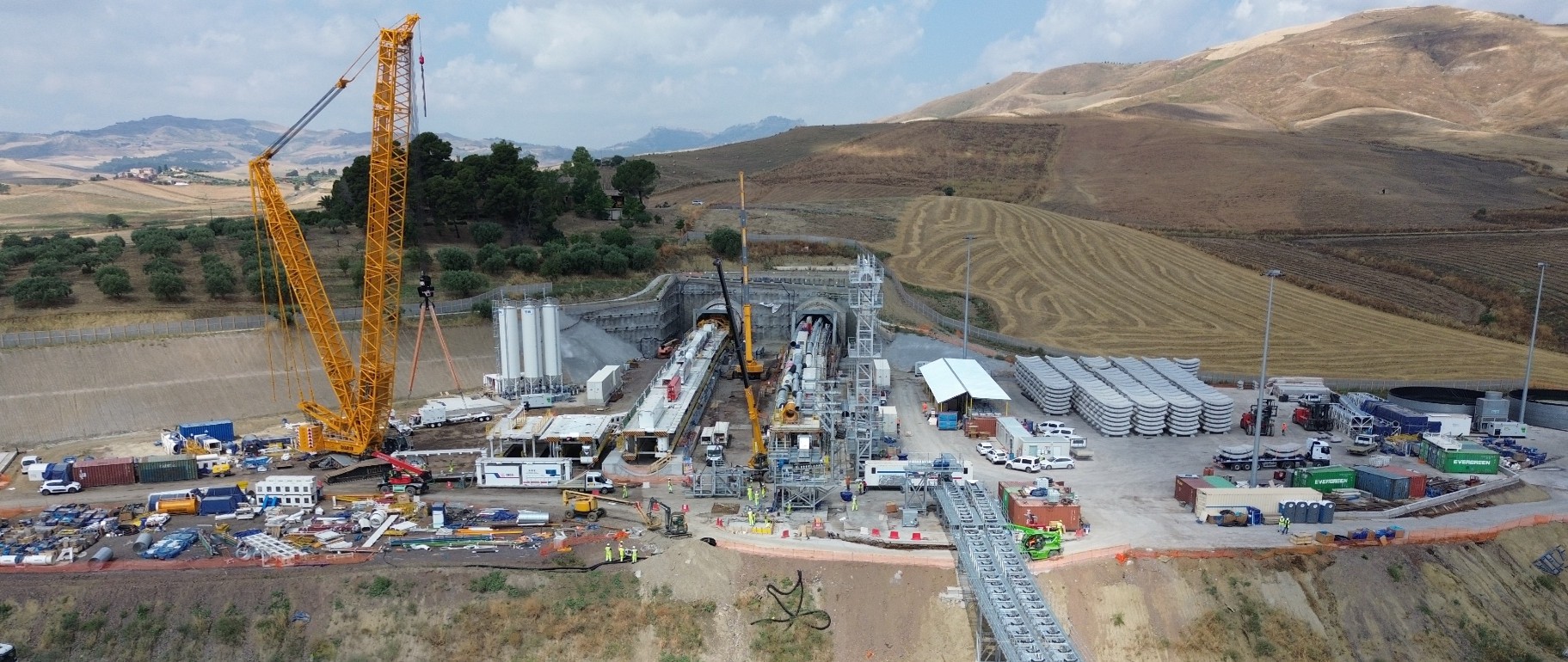

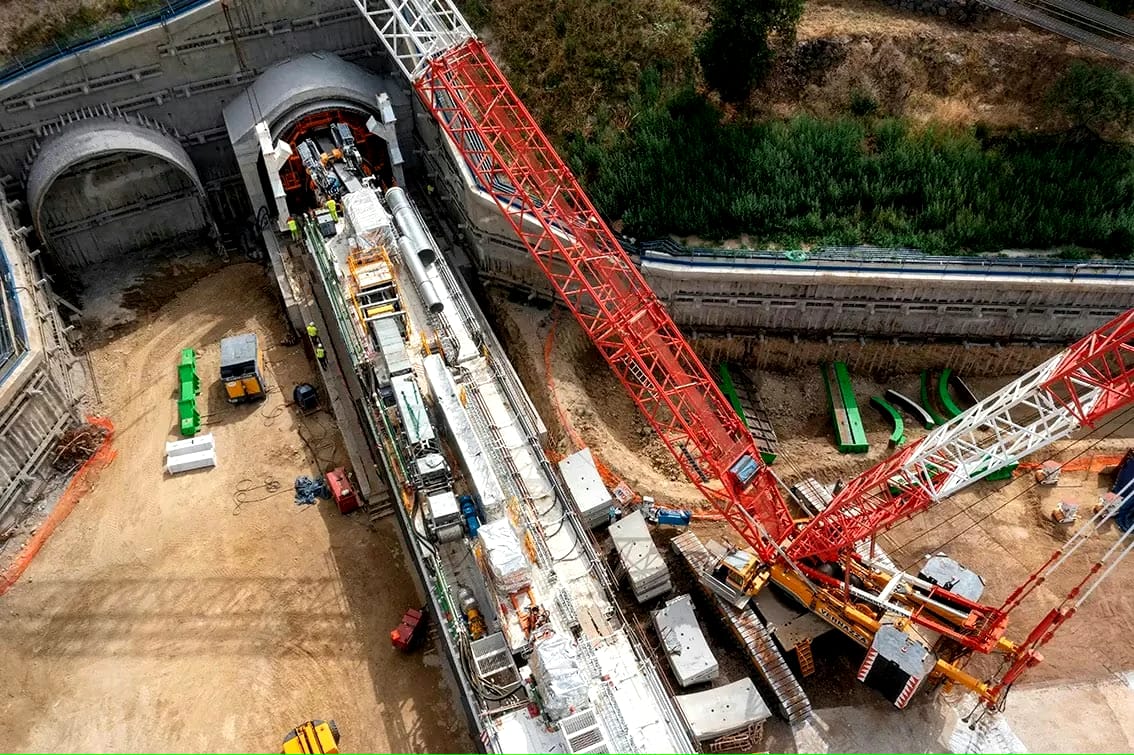

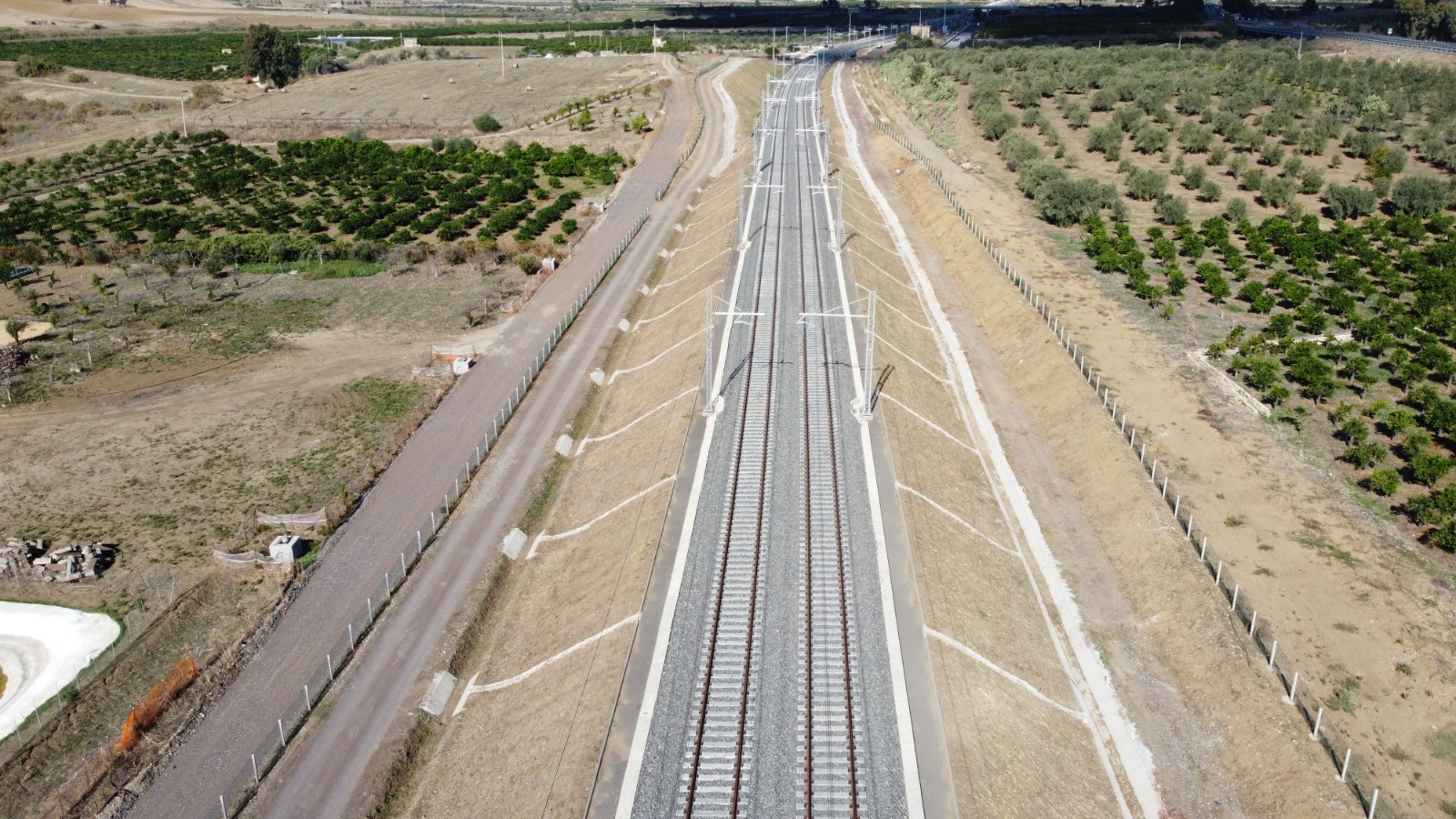

FOTO DAI CANTIERI

PROGETTI

L’opera selezionata si articola nei progetti sotto riportati, al cui interno è possibile avere delle informazioni di dettaglio:

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Raddoppio della linea ferroviaria Messina - Catania, tratta Giampilieri (e) - Fiumefreddo (i), 1° Lotto Funzionale Fiumefreddo (i) - Taormina (i)/Letojanni (e)

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
812.529.917,28 €
Pagato
139.325.307,97 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
Gara d'appalto integrata (GAI)
01/09/2021
01/09/2021
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
26/10/2028
21/07/2021

INDICATORI

FISICO
Km di estensione prevista
13.9

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Raddoppio della linea ferroviaria Messina - Catania, tratta Giampilieri (e) - Fiumefreddo (i), 2° Lotto Funzionale Taormina (e) - Giampilieri (e)

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
1.213.435.123,41 €
Pagato
320.783.416,34 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
Gara d'appalto integrata (GAI)
30/07/2021
30/07/2021
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
25/09/2029
23/06/2021

INDICATORI

FISICO
Km di estensione prevista
28.3

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Nodo Catania: Interramento linea per il prolungamento della pista dell'aeroporto di Fontanarossa

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
393.358.366,80 €
Pagato
77.998.174,53 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
31/01/2022
06/12/2021
Gara d'appalto integrata (GAI)
30/07/2022
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
30/06/2026

INDICATORI

FISICO
Km di estensione prevista
7

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Nodo Catania: Interramento stazione centrale e completamento del doppio binario tra Catania C.le e Catania Acquicella

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
6.191.520,68 €
Pagato
6.133.343,33 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
29/01/2022
15/02/2021
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
12/03/2023
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
Gara d'appalto integrata (GAI)
08/09/2023
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
25/03/2029

INDICATORI

FISICO
Km di estensione prevista
7

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Raddoppio della linea ferroviaria Palermo - Catania Lotto 6 - Bicocca-Catenanuova

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
545.063.318,32 €
Pagato
499.435.393,05 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
Gara d'appalto integrata (GAI)
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
31/07/2025
19/10/2025

INDICATORI

FISICO
Km di estensione prevista
38

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Raddoppio della linea ferroviaria Palermo - Catania Lotto 5 - Catenanuoca - Dittaino

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
693.458.577,98 €
Pagato
95.888.094,57 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
15/10/2021
06/08/2020
Gara d'appalto integrata (GAI)
13/05/2022
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
18/07/2025

INDICATORI

FISICO
Km di estensione prevista
22

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Raddoppio della linea ferroviaria Palermo - Catania Lotto 4b - Dittaino - Enna

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
732.376.272,12 €
Pagato
137.399.515,15 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
10/11/2021
24/12/2021
Gara d'appalto integrata (GAI)
09/05/2022
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
09/05/2026

INDICATORI

FISICO
Km di estensione prevista
15

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Raddoppio della linea ferroviaria Palermo - Catania Lotto 4a - Enna - Caltanissetta

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
1.308.620.522,97 €
Pagato
127.320.444,00 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
31/01/2022
13/11/2021
Gara d'appalto integrata (GAI)
30/07/2022
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
31/05/2026

INDICATORI

FISICO
Km di estensione prevista
27

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Raddoppio della linea ferroviaria Palermo - Catania Lotto 3 - Caltanissetta - Lercara Dir.

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
1.794.424.679,00 €
Pagato
149.853.221,44 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
28/01/2022
07/10/2021
Gara d'appalto integrata (GAI)
27/07/2022
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
30/06/2026

INDICATORI

FISICO
Km di estensione prevista
47

DENOMINAZIONE

Realizzazione asse AV/AC Palermo-Catania-Messina. Raddoppio della linea ferroviaria Palermo - Catania Lotto 1+2 - Leracara Dir. - Fiumetorto

TIPOLOGIA DI OPERA

Nuova Opera

AVANZAMENTO FINANZIARIO

Obbligo giuridicamente vincolante
1.429.988.000,45 €
Pagato
93.425.941,67 €

CRONOPROGRAMMA

Fasi
Data stimata
Data effettiva
PROGETTAZIONE
Avvio progetto di fattibilità tecnico economica (A-PFTE)
Progetto di fattibilità tecnico economica redatto per avvio procedure (R-PFTE)
Iter autorizzativo e approvazione progetto di fattibilità tecnico economica (PFTE)
Progetto definitivo redatto per avvio procedure (R-PD)
AFFIDAMENTO
Approvazione e validazione progetto definitivo (PD)
31/03/2022
Gara d'appalto integrata (GAI)
27/09/2022
CONCLUSIONE
Consegna prestazioni, progettazione esecutiva e realizzazione (CP)
29/10/2028

INDICATORI

FISICO
Km di estensione prevista
30
